大连“小汤山”电力建设加紧进行

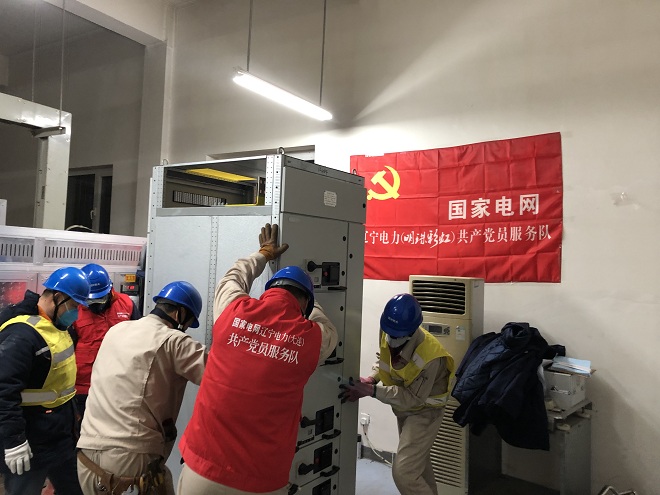

“保证完成任务!”2月7日早上,大连飘起了雪花,寒流突袭,气温降至零下10度。在大连市第六人民医院一群身穿共产党员服务队“红马甲”的电力施工人员正在紧张地忙碌,正式开展大连“小汤山”模式应急病房的电力施工工作。

根据辽宁省新型冠状病毒感染的肺炎疫情防控指挥部决定,大连市第六人民医院确定为辽宁省新型冠状病毒感染的肺炎集中救治中心,通过升级改造成“小汤山”病房,集中收治划定区域内新型冠状病毒感染的肺炎确诊患者。升级导致该院在原有5500千伏安用电容量的基础上,需要再增加2000千伏安用电容量。按照大连市政府要求,2月15日前竣工送电。

疫情就是命令,防控就是责任。国网大连供电公司将本项工程作为央企担当的政治使命,开辟疫情防控“绿色通道”,集全公司力量力求超前完成任务!

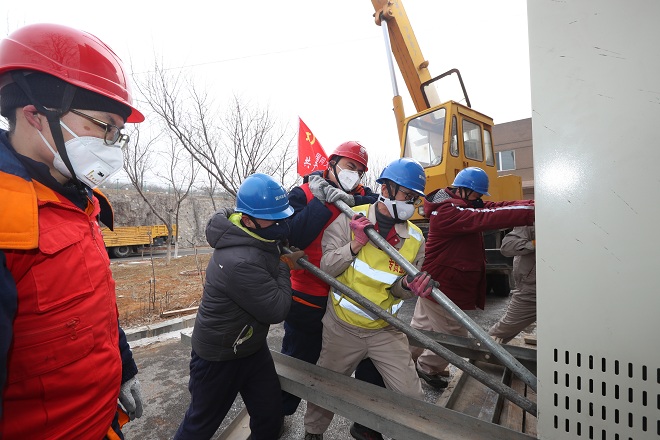

2月4日,该公司接到医院的用电申请后,第一时间组织精兵强将、党员先锋组成专项攻坚项目组,于2月6日凌晨两点前完成现场勘查、施工设计、协调物资准备等工作。为加快施工进度,该公司将原定计划施工人数从40人增加到80人。

截至2月7日20时,已完成完成了变电所变压器、低压柜安装,2400米电缆敷设,高压电缆终端头制作等工作任务。按照施工计划,将于2月10日完成送电。
