【天健视角】58亿!近3000万平方米!惠及近百万人!
天健网消息(大连新闻传媒集团记者 王煜)烟囱变身景观灯光秀!大连独一份!未来“C位”出道的烟囱,是华能(大连)热电有限责任公司新建项目的一部分。据悉,该项目投资58亿元,一期两台机组计划于2020年供暖季投入运行,二期两台机组计划于2022年全部竣工并投入运行,届时可并网周边区域35台分散小锅炉,供热面积近3000万平方米,惠及市民近百万人。该项目还将对屹立海边高度210米、直径15米的钢筋混泥土烟囱实施亮化工程,未来巨幅LED屏会在大连夜空“闪亮”登场。届时,市民和旅客站在大连东港便可临海遥望对岸的景观灯光秀。

现场:机械轰鸣 千余名施工人员有序作业

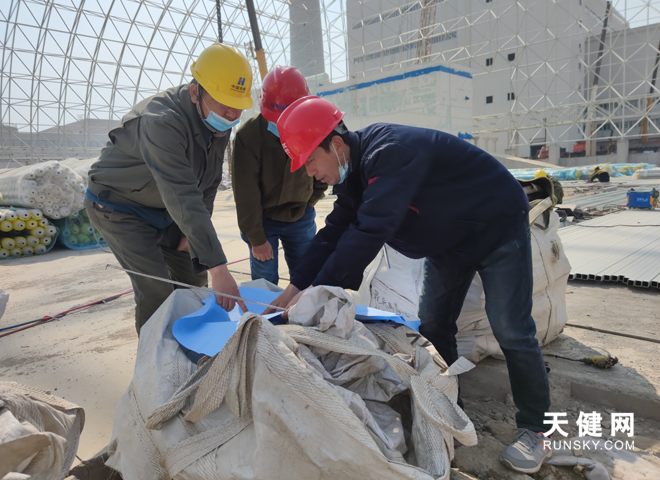

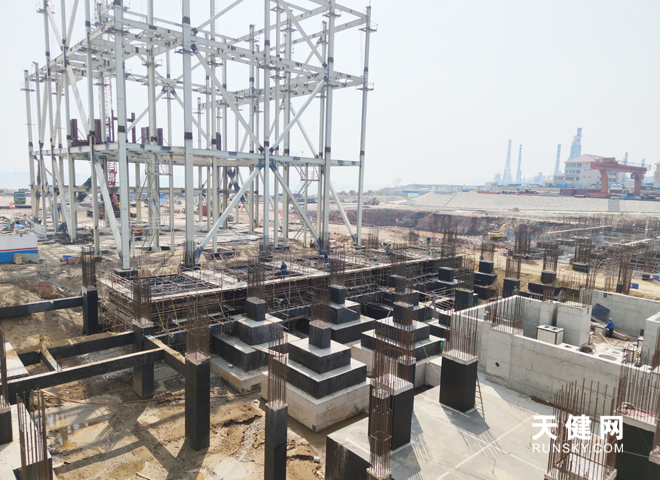

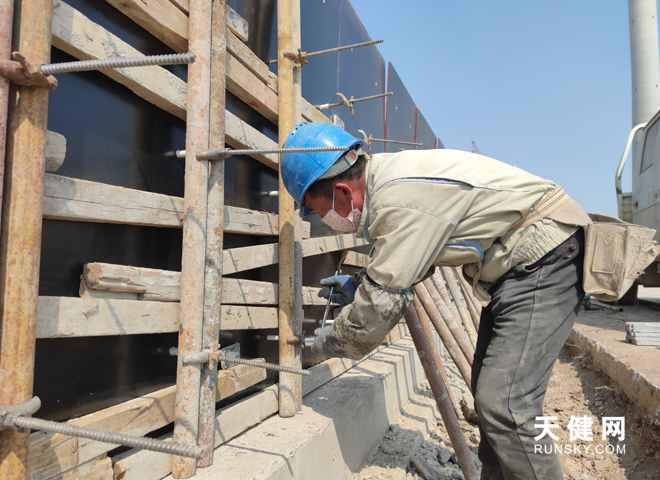

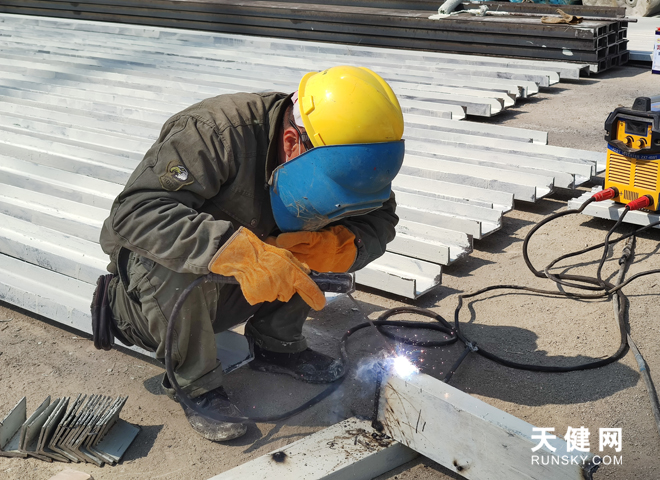

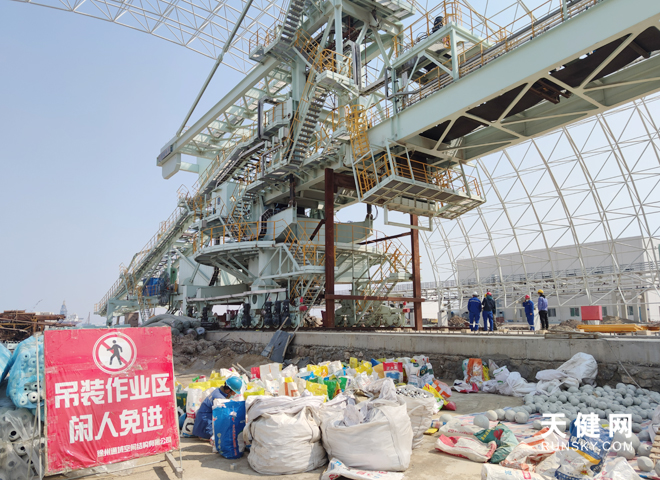

看图纸、拧钢筋、敷电缆……在甘井子区原五二三厂区附近,高高耸立的烟囱映入眼帘,记者走进厂区看到,华能(大连)热电有限责任公司新建项目施工现场机械轰鸣,施工人员有序作业。1000余名施工人员正在进行两台50MW背压机组基建尾工处理和350MW超临界抽凝机组的建设工作。

惠民:供热面积近3000万平方米 惠及市民近百万人
华能(大连)热电有限责任公司党委书记杜东明介绍,作为辽宁省“十二五”重点规划项目和大连市重点建设的城市配套项目,该项目静态投资共58亿元,规划建设两台50MW背压机组和两台350MW超临界热电联产机组,配套建设专用卸煤码头和热网工程。

项目于2016年5月26日开工建设。目前,两台50MW背压机组具备供暖条件,今年10月底试运行,11月份正式“上岗”,届时供热面积将达到900万平方米,惠及市民30余万人。2022年,两台350MW超临界抽凝机组投入使用,供热面积达2000万平方米,惠及市民60余万人。

环保:项目建成后可关停35台分散小锅炉房
甘井子北部是老城区,楼房还有几十年的筒子楼。因年久保温性能差,很多居民家供暖期的供热温度不理想。该项目建成后,居民家里的供热温度将有很大提升。“以前的锅炉房供水温度80℃,回水温度50℃;该项目的供水温度120℃,回水温度60℃。哪怕是筒子楼,温度也可达标。”

据悉,项目投入使用,可关停周边区域35台分散小锅炉。“供热区域将扩至10公里外的金三角和山东路一带。”杜东明告诉记者,届时将彻底解决甘井子北部老城区的供热供暖和环境污染问题。
超“牛”:烟尘排放指标小于5mg/m 用最精密仪器才可检出
华能(大连)热电有限责任公司新建项目的环保工艺采用国际最先进技术,可达到超净指标。该项目究竟“牛”在哪?
记者了解到,该项目实现废水零排放,煤场全封闭,烟尘排放指标小于5mg/m³。“‘大连标准’烟尘排放指标小于80mg/m³,而5mg/m³只有用最精密的仪器才可以检测出来,这个排放标准在大连市是前所未有的。”杜东明自信地表示,项目建成后每年将减少二氧化硫排放量5775吨、烟尘3572吨。

另外一个超“牛”之处是,常规两台350MW超临界热电联产机组供热面积为1300万平方米,因为采用低压缸零进汽技术,供热面积可高达2000万平方米。

防疫:复工复产启动 建设进展按下“加速键”
作为大连市疫情期间复工复产最早的项目之一,华能(大连)热电有限责任公司新建项目早动手,多渠道采购防疫物资,为项目2月10日复工奠定了坚实基础。华能东北分公司党委书记、执行董事曹庆伟多次电话调度,并亲临施工现场指挥,送来防疫物资,部署防疫工作,督导复工。外地施工人员返连全部实名上报街道,并被安排进行隔离,一人一屋,专人送餐。

因时间紧、任务重,复工复产后,该项目的建设进展按下“加速键”。千余名施工人员昼夜施工,从3月4日返送电到4月6日并发电,原本需要三个多月的施工时间缩短为一个月零两天,创造了火电建设史上又一奇迹。
